Netzausbau in Neukirch
Stufe 2 (Graue Flecken)
In der zweiten Ausbaustufe werden in Neukirch die "Grauen Flecken" ausgebaut.
Hier werden alle Gebäude angeschlossen, die derzeit (Grundlage: Markterkundung 2021) mit weniger als 100 MBit im Download versorgt sind.
Das Ausbauprojekt wird durch Bund und Land im Rahmen der Gigabit-Richtlinie vom 26.04.2021 gefördert.
Förderkennzeichen Bund: 832.6/10-22 01BW21334 – Bescheid vom 29.09.2022
Förderkennzeichen Land: 7-8433.5/107-845878482 – Bescheid vom 06.12.2022
Als Generalunternehmer für Cluster III, Los 4 - Neukirch (Planung, Tiefbau, Glasfaser-Einbau, Hausanschluss-Management, Dokumentation) wurde am 19.12.2023 Netze BW GmbH beauftragt.
Der offizielle Spatenstich wurde am 14.05.2025 durchgeführt.
Zahlen, Daten, Fakten
| Trassenlänge | ca. 10.300 m |
| Glasfaserstrecke | ca. 114 km |
| HA graue Flecken | ca. 129 |

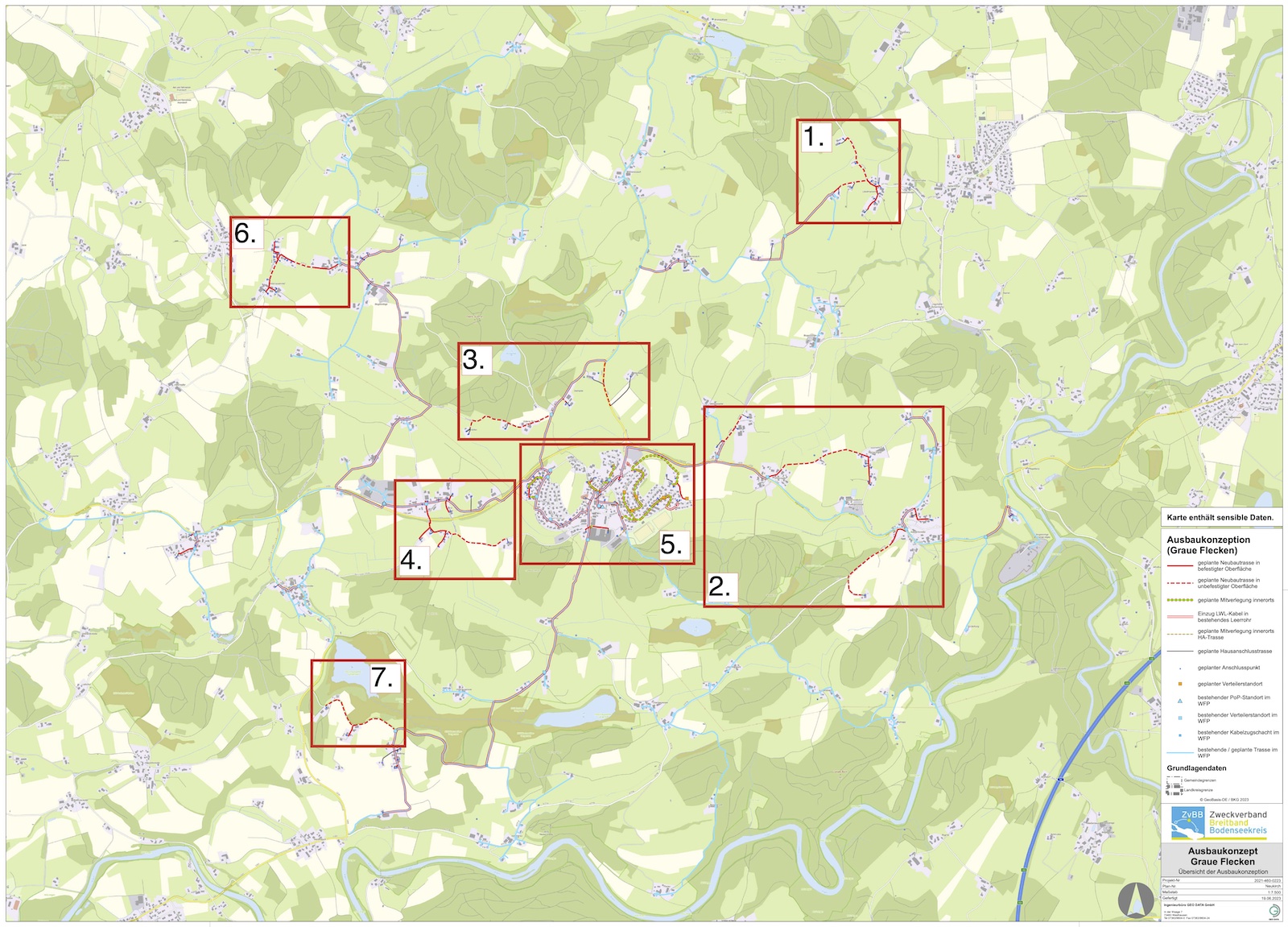

Vorläufiger Bauzeitenplan
| Bauabschnitt | Baubeginn | Bauende Tiefbau | Bauende Glasfaser |
|---|---|---|---|
| BA 1 Litzelmannshof | Q2 / 2024 | Fertiggestellt | Q1 / 2027 |
| BA 2 Vorderburg und Matzenweiler Ring | Q3 / 2024 | Fertiggestellt | Q1 / 2027 |
| BA 3 Unterer Schorren/Seehalde | Q1 / 2025 | Fertiggestellt | Q1 / 2027 |
| BA 4 Bernried | Q3 / 2025 | Fertiggestellt | Q1 / 2027 |
| BA 5 Kernort Neukirch | Q3 / 2026 | Q3 / 2026 | Q1 / 2027 |
| BA 6 Unterrussenried | Q3 / 2025 | Fertiggestellt | Q1 / 2027 |
| BA 7 Wittenberg | Q4 / 2026 | Q4 / 2026 | Q1 / 2027 |
Bei Rückfragen zum Hausanschluss
Generalübernehmer
Hausanschlussmanagement
Andreas Bösch
tk_hausanschluss_sued@Netze-BW.de
Tel. 0711 289 20640
Wann gehen Sie online?
Prüfen Sie jetzt die Verfügbarkeit und Bandbreite an Ihrer Anschrift.
Alle Informationen:
www.teledata.de
oder telefonisch unter:
Tel. 07541 5007-0
Stand des Ausbaus in Neukirch (März 2026)
Im Rahmen des Ausbaus wurden folgende Fortschritte erreicht:
- Realisierter Tiefbau: 7,6 Km
- Neugeschaffene Leerrohre: 15,9 Km
- Neugeschaffene Glasfaser: 0 Km
- Neugeschaffene Kabelverzweiger/ POP: 5 Stück ( 2 Schächte und 3 NVT's)
- Tiefbauseitig hergestellte Hausanschlüsse: 57 ( Glasarbeiten stehen noch aus)
Stand des Ausbaus in Neukirch (Dezember 2025)
Im Rahmen des Ausbaus wurden folgende Fortschritte erreicht:
- Realisierter Tiefbau: 7,34 Km ( 3.320 m unversiegelt und 4.017 m versiegelt)
- Neugeschaffene Leerrohre: 15,33 Km
- Neugeschaffene Kabelverzweiger/ POP: 5 Stück ( 2 Schächte und 3 NVT's)
- Tiefbauseitig hergestellte Hausanschlüsse: 57 ( Glasarbeiten stehen noch aus)
Stand des Ausbaus in Neukirch (September 2025)
Im Rahmen des Ausbaus wurden folgende Fortschritte erreicht:
- Realisierter Tiefbau: 6,3 Km
- Neugeschaffene Leerrohre: 12,8 Km
- Neugeschaffene Kabelverzweiger/ POP: 3 Stück ( 2 Schächte und 1 NVT)
- Tiefbauseitig hergestellte Hausanschlüsse: 42 ( Glasarbeiten stehen noch aus)
Projektbeschreibung Grauer Flecken Ausbau im Gemeindegebiet Neukirch (Stand 13.05.2025)
Projektfortschritt:
- Realisierter Tiefbau – 3,1 Km von 7,9 Km
- Neugeschaffene Glasfaserstrecke – 0 Km von - 114 Km
Projektfortschritt in 2024
- Anzahl der tiefbauseitig hergestellten Kabelverzweiger – 1 Stück
- Anzahl der tiefbauseitig hergestellten Hausanschlüsse – 34 von ca. 129 Stück
Baumaßnahmen in 2024:
- Am 14. Mai 2024 fand der Spatenstich vom GFP Neukirch statt.
- Der Baustart erfolgte im Ortsteil Vorderessach/Litzelmannshof.
- Anschließend folgte der Tiefbau entlang der Abschnitte Matzenweiler Ring, Uhetsweiler und Langenseestraße.
Projektumfang:
Anzahl Hausanschlüsse: ca. 129 Stk.
Trassenlänge: ca. 10,3 Km
Kostenschätzung (ca.):
Investitionskosten: 3.270.436 €
Förderung Bund (50%): 1.635.218 €
Förderung Land (40%): 1.308.174 €
Eigenanteil Gemeinde: 327.044 €
Ein besonderer Dank gilt dem Bundesministerium für Digitales und Staatsmodernisierung sowie dem Ministerium des Inneren, für Digitalisierung und Kommunen des Landes Baden-Württemberg für die Unterstützung des kommunalen Breitbandausbaus, die in Aussicht gestellten Fördermittel sowie dem Projektträger aconium.
https://aconium.eu/kompetenzen/foerdermittelberatung/breitbandfoerderung-gigabit/
